Строительство дороги к крепости «Керчь» может завершиться, так и не начавшись. Так как до сих пор не подписаны необходимые документы, подрядчики не получили аванс на закупку материалов, и, обработав несколько метров старого асфальта, вывезли технику. Об этом рассказали журналистам Керчь.ФМ оставшиеся сторожить небольшой экскаватор рабочие.
Видимо фальстартом была публикация главы администрации Керчи Сергей Бороздина о начале работ.
«В Керчи начаты подготовительные работы по строительству дороги протяженностью 5, 5 км. Новая двухполосная автотрасса будет вести к Керченской крепости.
На сегодняшний день завершены работы по разминированию участка и геодезические работы. На стадии завершения археологические работы.
На территории уже выполнено подключение к сетям коммуникаций и установлен строительный городок. Ордер на проведение земляных работ получен.
Строительство дороги к керченской достопримечательности выполняется в рамках федеральной целевой программы. Подрядная организация "Трест №68" к первому этапу строительства планирует приступить уже на следующей неделе», - писал Бороздин у себя в фейсбуке еще 19 мая.
Контракт заключен был еще 30 января 2020 года между ГКУ РК «Служба автомобильных дорог Республики Крым» и АО "ТРЕСТ № 68" . Сам же проект был подготовлен еще в мае прошлого года.
Согласно п.3.1 Контракта, Цена Контракта составляет 212 650 000 (двести двенадцать миллионов шестьсот пятьдесят тысяч) рублей, 00 коп., в том числе НДС, по ставке в соответствии с действующим законодательством РФ, в том числе:
2019 год - 31 123 990, 94 рублей
2020 год - 181 526 009, 06 рублей
Судя по тому, что контракт был подписан только в конце января 2020 года, соответственно, речь шла именно о первой части цены контракта.

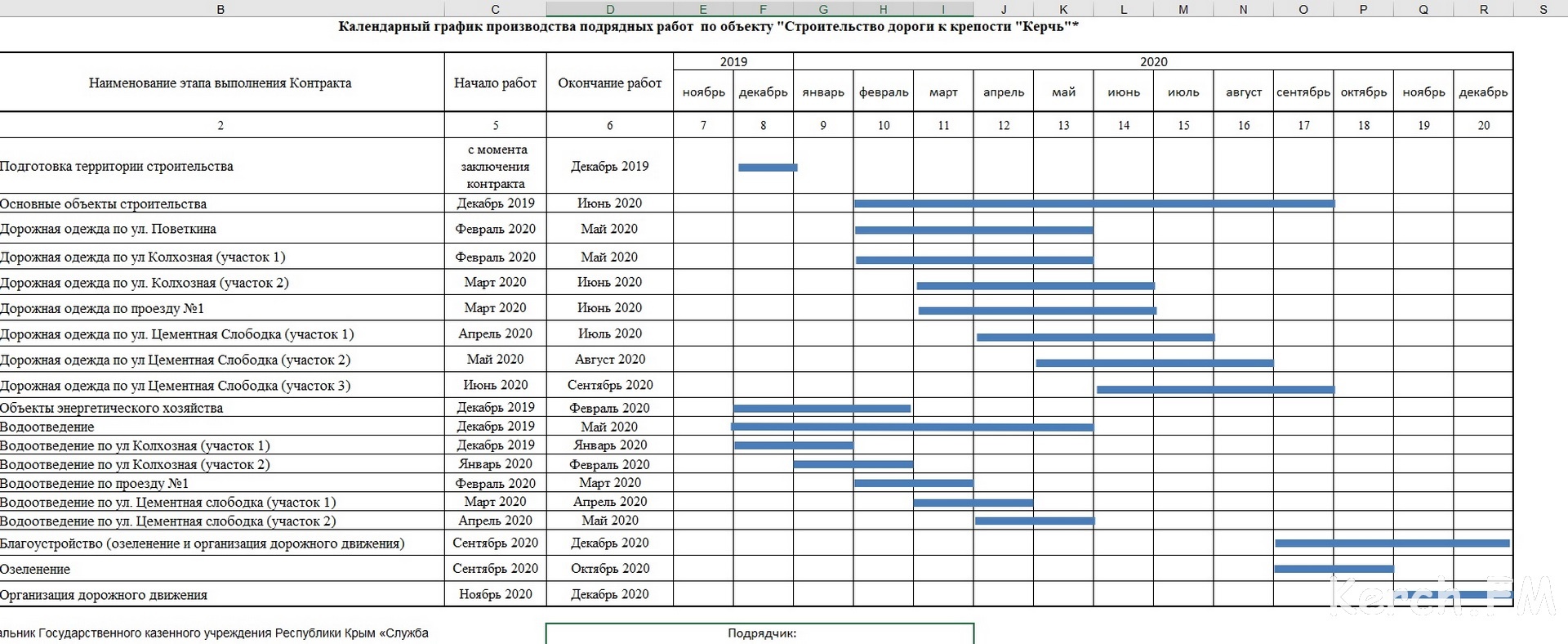

В Приложении № 1 установлены сроки выполнения работ, в том числе промежуточные. Так, к началу июня уже должна быть готова дорожная одежда по улицам Колхозная и Поветкина. Само собой, выполнены все подготовительные работы.
Но только строители в Крыму уже научены, и выполнять свои обязанности прежде чем получат деньги на закупку материалов, не стали. Вот и стоит частично уже разрушенная дорога.
